亲爱的星创·杭启云珹府业主:
燕剪新柳丝,碧水漾开半池涟漪。时光在青砖上流淌,我们镌刻生活的温度,恰似春雨润物般无声。从地基深处的夯实到檐角的弧度,星创云珹府以毫米为尺丈量承诺,让图纸上的月白风清,长成触手可及的日常。
春风已染上樱花的甜香,当归家小径的灯次第亮起,愿您的心田,始终栖着春天的暖阳。
星创·杭启云珹府
2025年3月
工程进度播报
品质匠心 实景呈鉴
1#

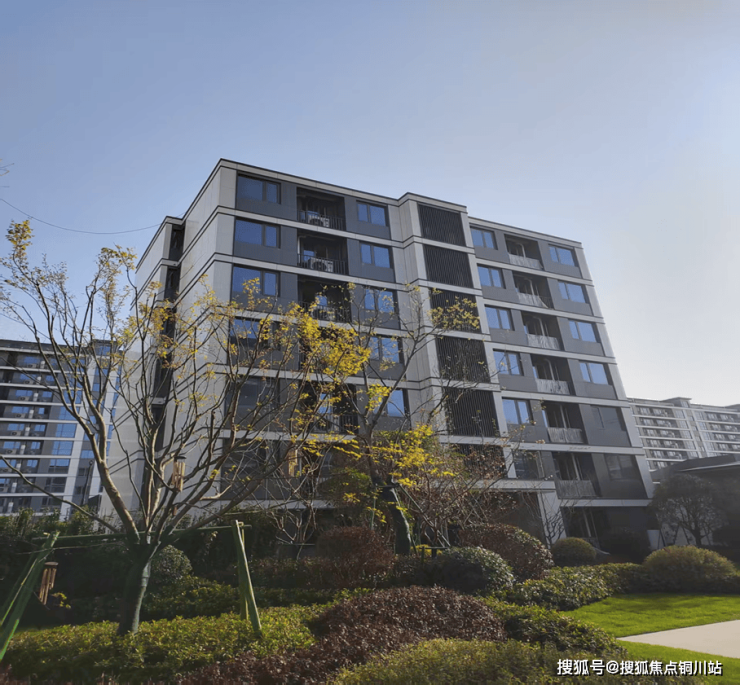

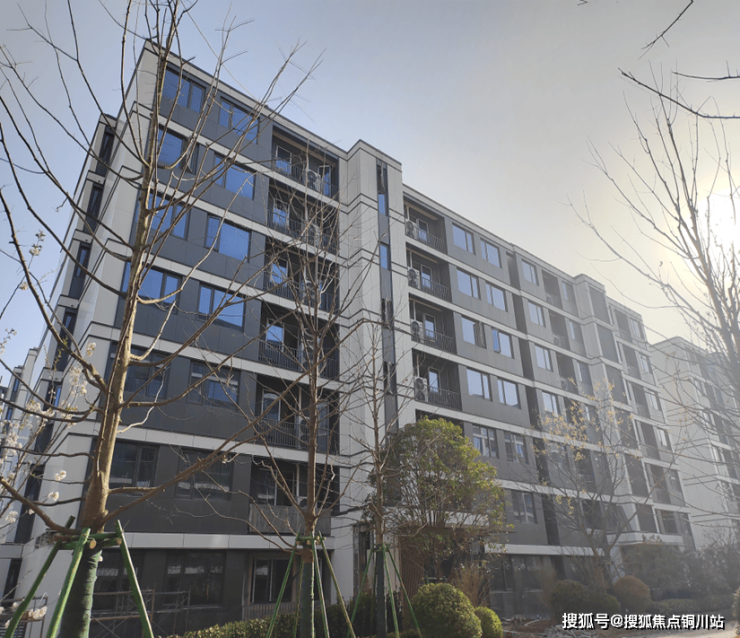

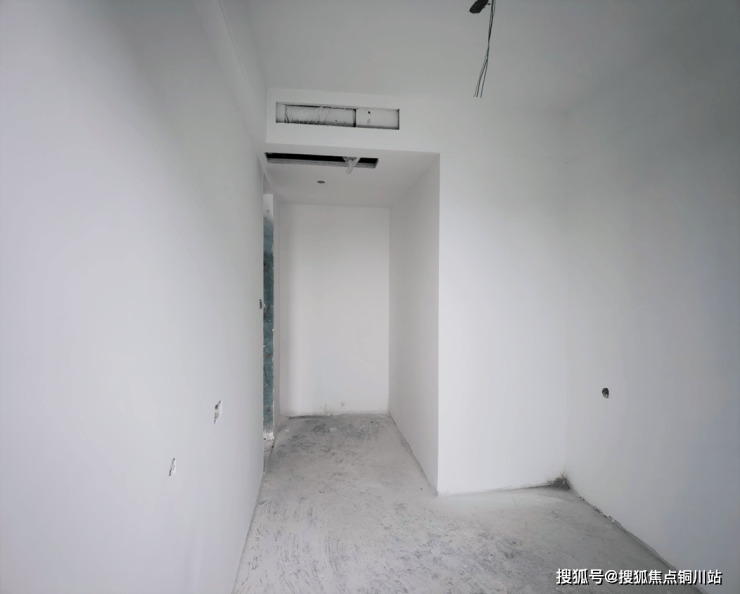

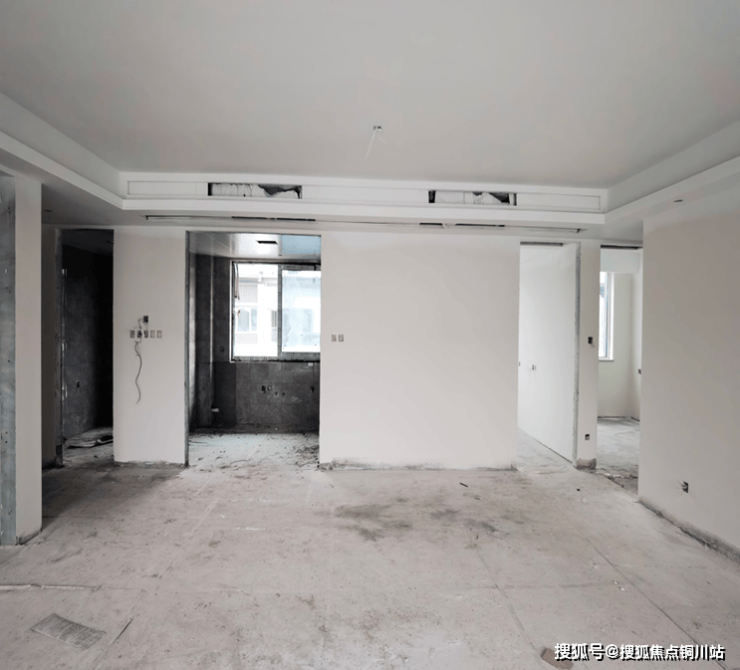

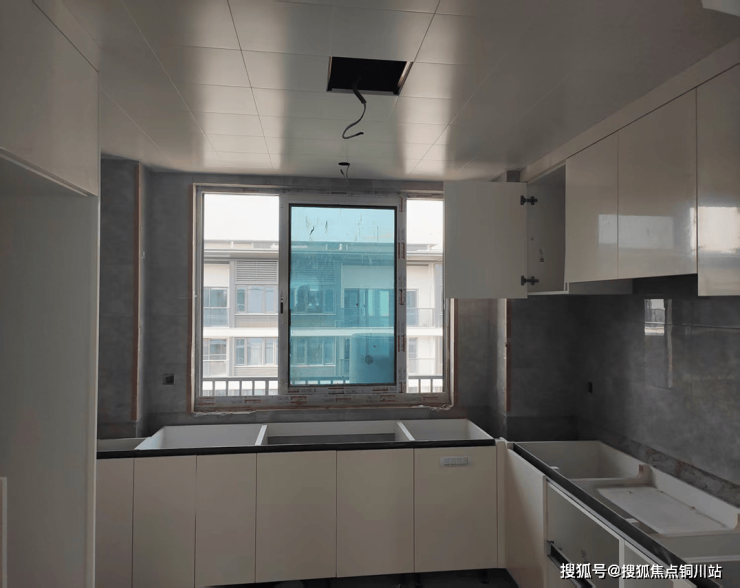

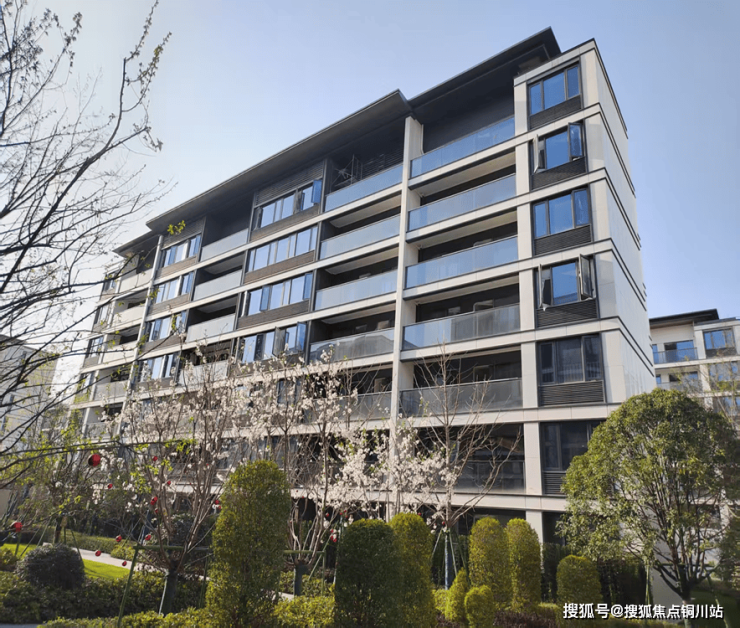

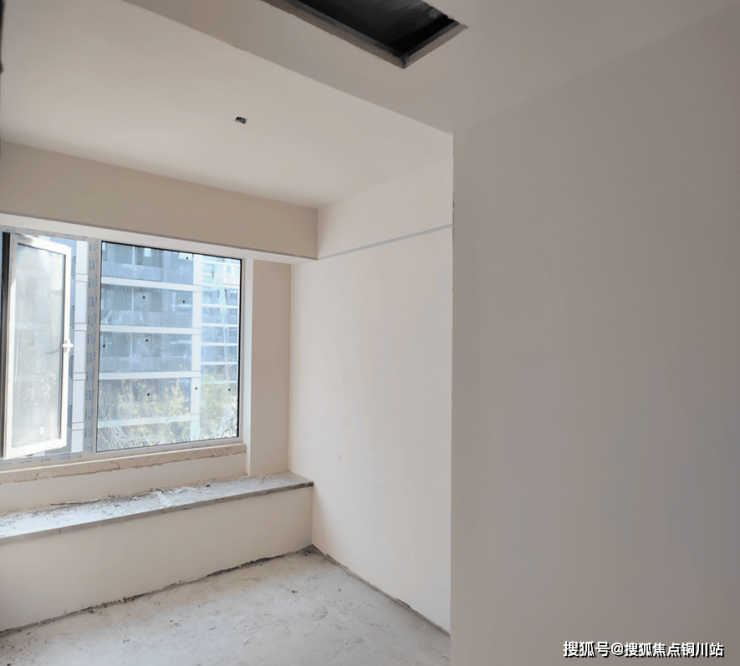

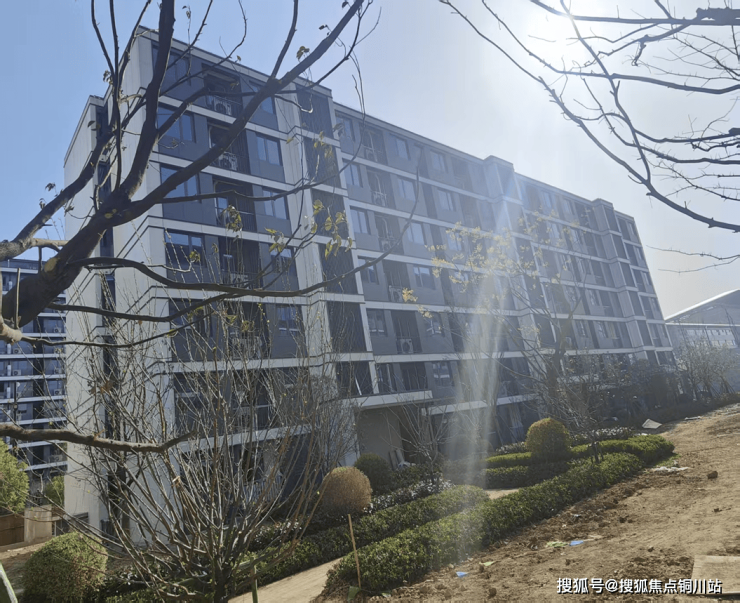

↑现场实景图
二层及以上外幕墙施工完成,固玻安装完成,首层幕墙完成98%;
吊顶龙骨安装完成,吊顶封板完成,墙地砖铺贴完成,户内腻子完成,乳胶漆完成30%,公区墙地砖铺贴完成95%;自流平完成。
2#

↑现场实景图
二层及以上外幕墙施工完成,首层幕墙铝板完成95%;
公区墙地砖铺贴完成95%;户内乳胶漆完成;淋浴房安装完成,橱柜安装完成80%,户内门套安装完成,进户门安装完成;自流平完成。
3#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙完成95%;
公区墙地砖铺贴完成95%,户内乳胶漆完成;公区墙地砖铺贴完成90%,淋浴房安装完成,橱柜安装完成80%,户内门套安装完成;自流平完成。
4#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙铝板安装完成95%;
公区墙地砖铺贴完成95%;厨卫铝扣板完成;户内乳胶漆完成;淋浴房安装完成,橱柜安装完成80%,户内门套安装完成,自流平完成。
5#

↑现场实景图
二层及以上外幕墙施工完成;首次幕墙施工完成70%;
户内乳胶漆完成,公区乳胶漆完成80%,灯具安装完成70%,橱柜安装80%,淋浴房安装完成,户内门套安装完成。
6#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙铝板安装完成80%;采光井硅酸钙板完成;
吊顶龙骨安装完成;吊顶封板完成,墙砖铺贴完成;淋浴房安装完成,橱柜安装完成70%,腻子完成,乳胶漆完成70%,自流平完成。
7#

↑现场实景图
外幕墙施工完成;
户内涂料完成,橱柜安装完成80%,淋浴房安装完成;自流平完成。
8#

↑现场实景图
二层及以上外幕墙施工完成;首次幕墙铝板安装完成85%;
橱柜安装完成80%;公区墙地砖铺贴完成95%;户内乳胶漆完成,淋浴房安装完成;自流平完成。
9#

↑现场实景图
二层及以上外幕墙施工完成;
公区乳胶漆完成60%,灯具安装完成70%,铝扣板安装完成,户内门套安装完成,橱柜安装完成80%。
10#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙安装完成75%;
吊顶封板完成;腻子完成打磨中户内墙地砖完成,公区地砖完成、墙砖完成95%;淋浴房安装完成;自流平完成。
11#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙完成90%;
公区墙地砖铺贴完成95%;腻子完成,乳胶漆户内完成;厨卫铝扣板安装完成,淋浴房安装完成,橱柜安装完成80%;自流平完成。
12#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙完成85%;
腻子完成,乳胶漆完成80%,公区墙地砖完成80%,铝扣板安装完成,自流平完成。
13#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙施工完成90%;
腻子完成,乳胶漆完成85%,自流平完成,公区墙地砖完成85%;铝扣板安装完成。
14#

↑现场实景图
二层及以上外幕墙施工完成,首层幕墙完成90%;
公区墙地砖铺贴完成95%,腻子完成,户内乳胶漆完成;橱柜安装完成80%,淋浴房安装完成;厨卫铝扣板安装完成。
15#

↑现场实景图
二层及以上外幕墙施工完成;首层幕墙完成90%;
腻子完成;乳胶漆完成80%,铝扣板安装完成,自流平完成。
